一、工程概况
该商场分为一期和二期建造,一期于93年建成投入使用,二期于96年建成投入使用,均为框架剪力墙结构。由于功能改造,需对一期电梯井道、二期电梯井道及强排烟井道进行改造加固施工。原井道周边为8层剪力墙,现将井道周边1-8层剪力墙拆除后,新增混凝土梁板,封堵每层井道洞口,同时对周边构件采取粘钢等加固措施。
二、施工难点简介
1、拆除方案探讨
拆除8层剪力墙,施工难度大、风险大,施工前会同公司技术人员对拆除方案进行详细探讨,主要以下两种:
(1)每层设置临时支撑后,从上至下全部拆除完成后,从下至上逐层加固施工。优点:从下至上逐层加固施工,模板支架容易搭设,符合常规施工顺序,作业较安全。缺点:临时支撑体量庞大,下层临时支撑承受荷载较大,计算不易通过。
(2)从上至下逐层设置临时支撑,逐层拆除,逐层加固施工。优点:临时支撑体量小,逐层移交工作面,加快甲方施工进度。缺点:从上至下施工,模板支架井道内无支撑点,需逐层搭设钢平台,施工作业风险较大。
对比两种方案,结合甲方施工进度要求,选择第二种方案,逐层拆除,逐层施工。

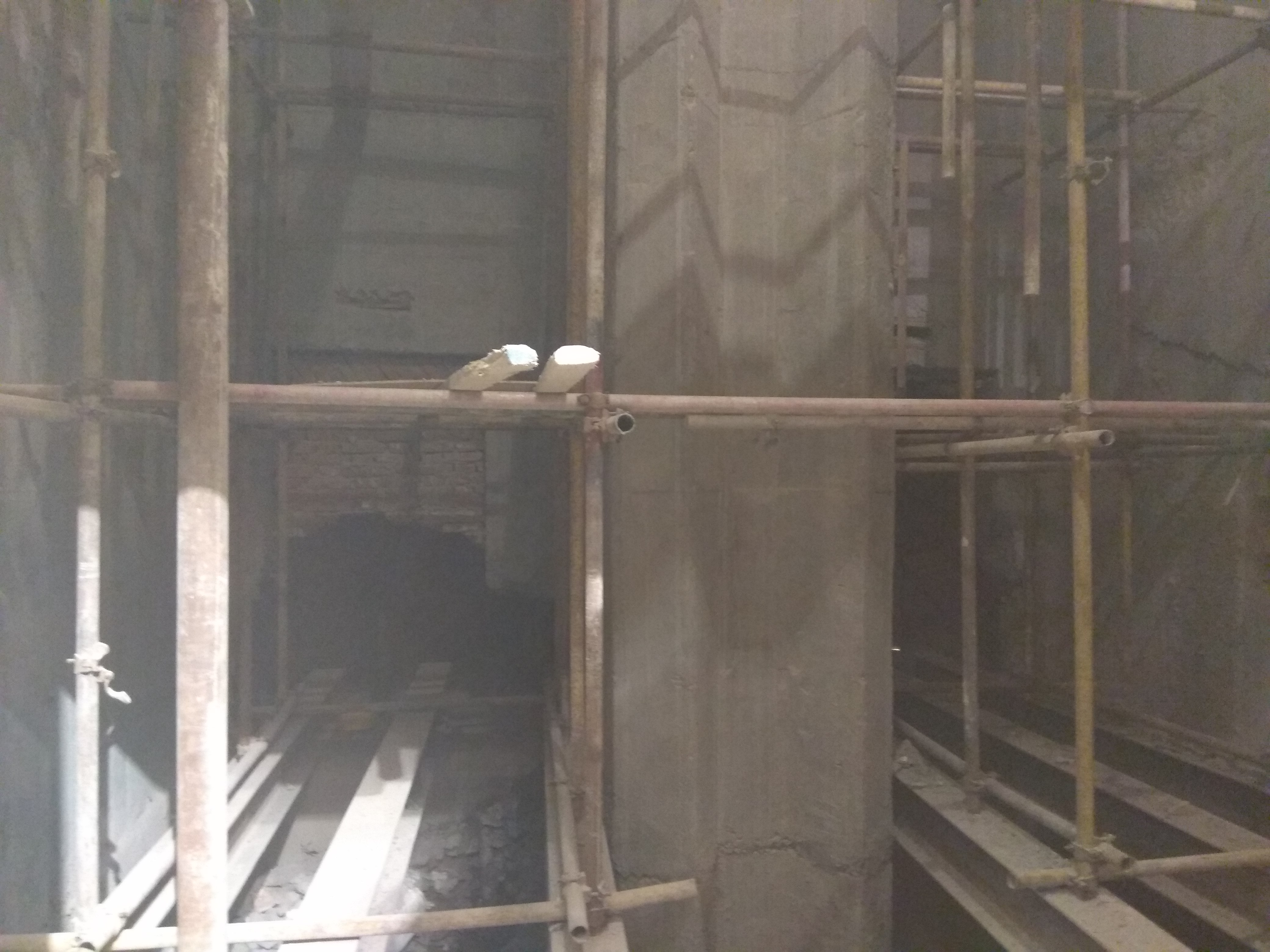

2、临时支持体系
支撑体系是关系到施工过程中结构安全和工程质量的重要因素,因此施工前由公司技术部门编制可靠的支撑方案,施工中现场加强对支撑体系的检查,有无过大变形。
3、全夜间施工

商场白天需要营业,只能在夜间进行施工,提供足够照明,调整作息时间,加强现场巡查,发现安全隐患及时整改;考虑到夜间人工效率降低,对关键节点增加人员突击,保证工程进度。
井道内空气不流通,夏季闷热,初期甲方不同意空调延长工作时间,我们采用冰块配合鼓风机进行降温,但效果甚微,甲方也看到我们的行动,后经协商延长空调工作时间,防止工人中暑,提高效率。定期发放饮料、毛巾、防暑药品,提高工人积极性。
4、安全检查
(1)所有班组进场施工前,对施工人员进行安全交底、安全教育,提高安全意识。
(2)经过分析,现场作业主要有两处重大危险源,高处作业及动火作业。根据上述危险源,制定班前安全防护设施验收表,每天班前现场管理人员根据验收表上检查项目对现场进行检查,逐项排除不安全因素,保证施工作业环境安全。
施工进行到现在,已完成2/3工作量,现场还在如火如荼、紧张有序的进行中,欢迎各位同仁莅临参观指导!
