一、虎口夺食
苏南智城项目位于江苏省常州市天宁区经济开发区,是天宁区第一个互联网平台经济集聚产业园区。该项目设计地下室为两层,主要用于汽车停车库和部份用于服务配套餐厅,于地下室顶板区域设置X向、Y向缓粘结及无粘结预应力钢绞线,应用面积约5万平方米。当预应力项目部了解到业务信息后,经与另外两家单位多轮角逐,最终与中建二局(总承包单位)签订暂定总价630万元的施工合同。
二、施工前准备
与设计院与总包技术部交换意见,于两工作日内高效完成预应力深化图设计,并完成签认手续。

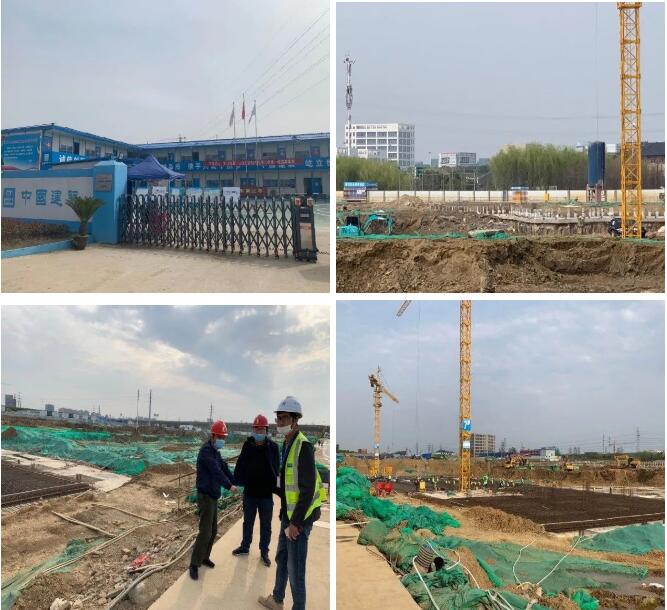

次日,组织管理人员踏勘现场,与总包技术部、工程部广泛交流,了解项目进度信息,确保合理安排材料场地、施工顺序,有条不紊的开展生产工作。
目前该项目正处于基础阶段施工,现场大面积开展土方开挖、承台筏板基础施工。现场第一阶段施工的区块位于5#及7#塔吊处,将作为项目展示区块优先施工,底板施工完成后下一层即涉及预应力施工。
三、重难点分析

⑴工期紧,交叉施工工作面广;⑵地库顶板设置多条沉降、伸缩后浇带,对后浇带区域的预应力筋张拉时期需严格区分、重点关注;⑶顶板板厚普遍为330mm、350mm厚,要加强预应力筋板中铺放定位与检查;⑷施工工况顺序如下图所示, A-1、B-1、C-1区优先于B-2、B-3区施工,间隔约达6月之久,对区块交界处预埋的预应力筋需加强成品保护。
