《溧阳市三鑫电镀有限公司、星科电工机械厂和三联粘结剂厂地块污染土壤修复施工组织设计方案》公示
        三鑫电镀与星科机械、三联粘结剂厂分别位于溧城镇赵村102县道赵村公路桥的南北两侧。三鑫电镀厂于1989年4月投入生产,原名城东电镀厂,为小型电镀企业,主要根据市场订单生产毛刷上面的铁箍。企业于2014年12月至2015年初即停产。厂区内小件电镀车间外租,用于废旧塑料回收利用企业。星科机械厂与三联粘结剂厂位于同一厂区内。其中,星科机械厂成立于1991年,于1996年投入生产,为小型通用设备制造企业,主要产品为电缆件以及锻压机床件。三联粘结剂厂成立于2001年8月,为小型化学原料和化学制品制造企业,主要产品为涂料、胶水。
        根据场地调查及风险评估结果,该地块部分区域土壤受到污染,且人体健康风险不可接受,必须对污染场地土壤实施修复。
        2022年6月,常州市三级航道网整治工程建设指挥部办公室发布了“溧阳市三鑫电镀有限公司、星科电工机械厂和三联粘结剂厂地块污染土壤修复工程施工项目”招标文件,对污染场地进行修复。我方中标后,编制了本方案,以期通过方案的实施消除该场地的环境风险,满足场地再次开发利用的质量要求。

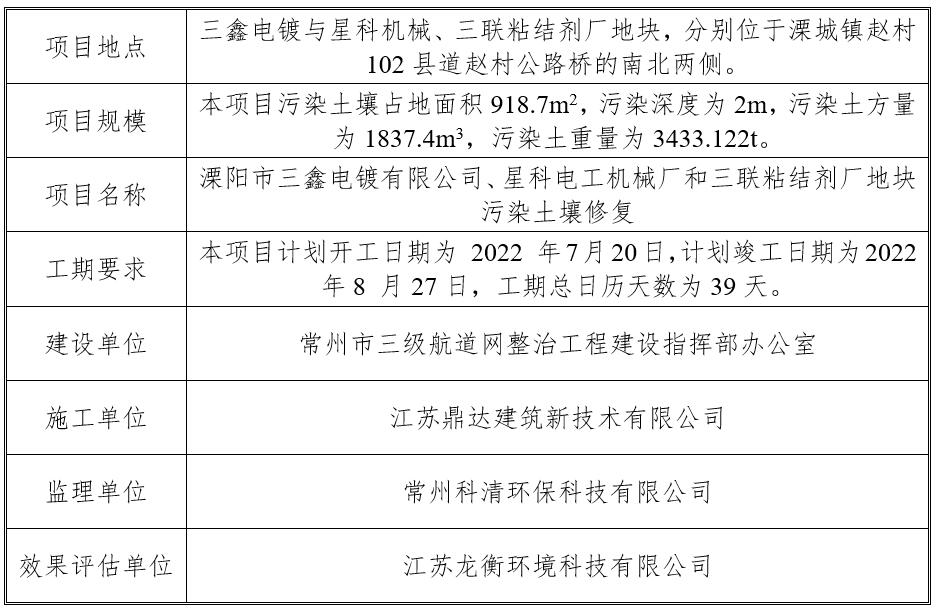

        一、工程概述
        二、总体施工部署
        我方针对项目情况,做了总体施工部署,包括工程管理目标、项目组织机构、场地修复范围、修复施工思路、总体施工顺序、施工机械设备投入计划、劳动力安排计划、重难点分析。
        2.1项目组织机构

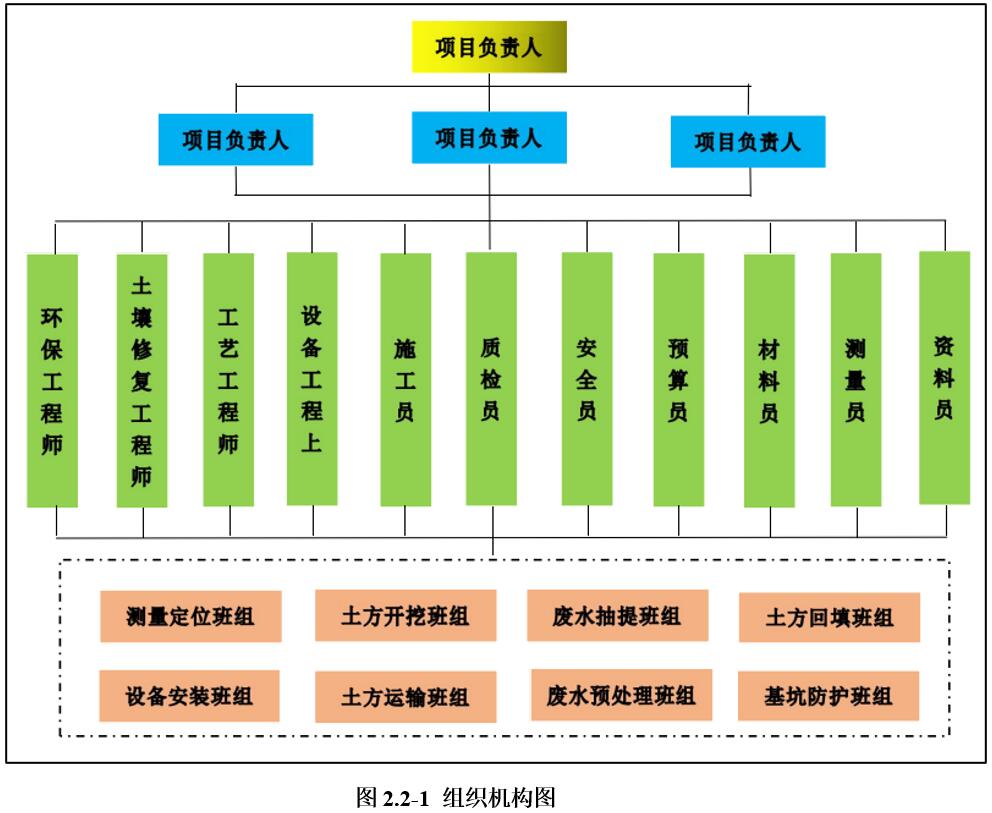

      (1)项目组织机构图
        为保证本工程施工能优质、高速、安全、文明地进行,为本工程后续施工创造良好的条件,我方将本着结构合理、精干高效的原则,选择具有从事类似污染土壤修复工程施工经验的管理人员组成工程施工负责人部,进驻施工现场。项目班子在总公司的直接监督与指导下,实施项目管理,负责本工程的的计划、组织、指挥、协调和控制。
本项目组织机构情况如下图所示。

        项目经理部由我方委派、授权管理,按照企业项目管理模式建立管理体系来运作,形成以全面质量管理为中心环节,专业管理和计算机管理相结合的科学化管理体制。
根据本工程的重要性和复杂性,我方将派遣具有本科以上学历、8年工作经验、建造师资质的人员担任该项目建设工程中的项目负责人,负责协调、调度全公司优势资源为工程施工服务,统一指挥、组织协调全面工作,对本工程质量、安全、工期、成本全面负责。
        技术负责人由我方具有污染土壤治理工程方面的技术先进工作者担任,负责本工程全面技术管理工作。为了加强经营管理,本工程委派一名具有6年以上工作经验的人员,担任该工程商务经理,主要负责对内对外经济商务等方面的管理工作。
        为了保证现场施工进度,委派一名具有6年施工现场经验的人员担任本项目的生产经理,负责现场的生产工作。

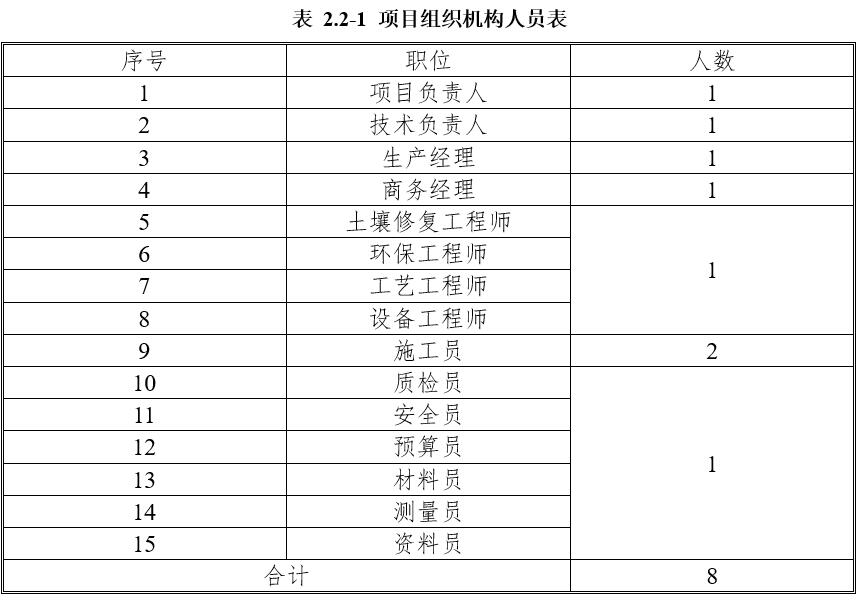

        项目经理部下设各岗位工程师均由高素质的管理人员担任,岗位成员由具有各专业优秀的技术和管理的人员组成。项目经理部将从技术方案、质量控制、安全控制、机械设备及后勤保障、运输和场地管理、施工作业班组等方面加强组织领导,从项目负责人到每一名员工,上下协调一致、充分发挥我方在管理、技术等各方面积累的丰富经验和优势,全方位进行整体协调,进行宏观控制。项目组织情况如下表所示。
        2.2场地修复范围

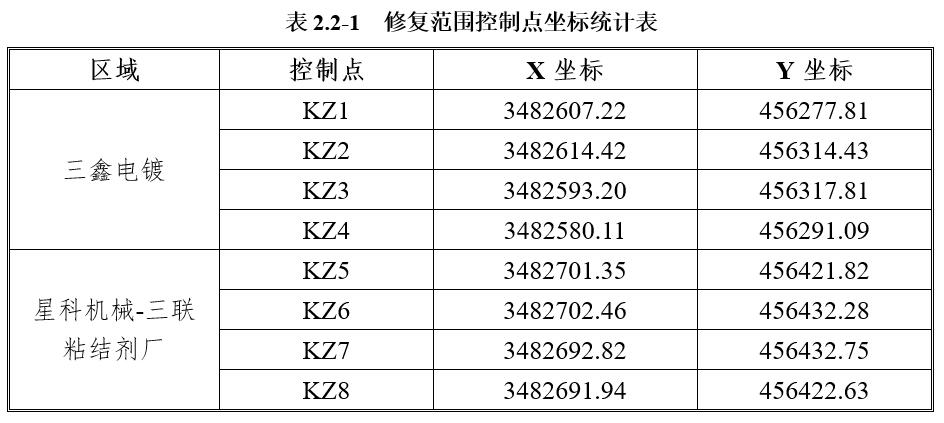

        2.2.1污染土壤修复范围

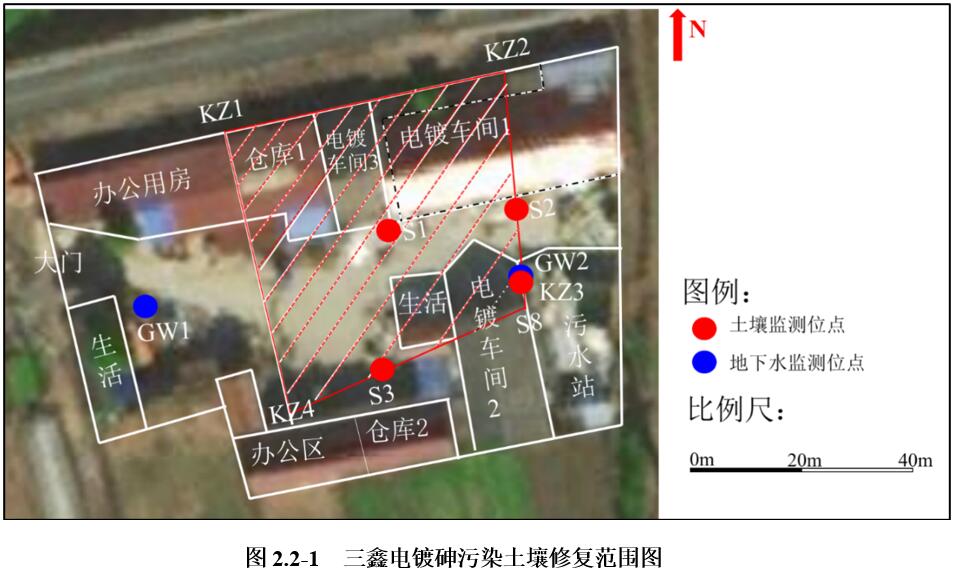

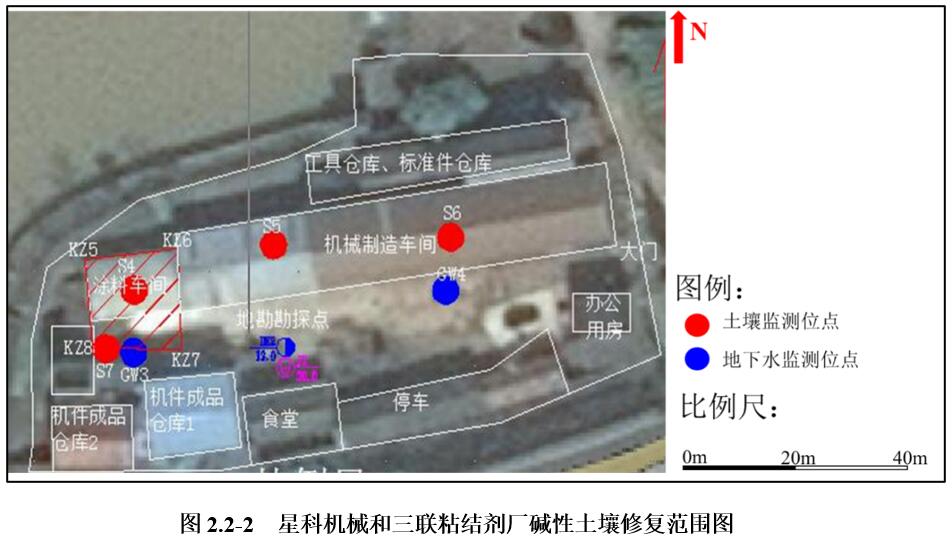

        根据《溧阳市三鑫电镀有限公司、星科电工机械厂和三联粘结剂厂地块污染土壤修复技术方案(备案稿)》,本场地土壤污染深度为0-2m,污染土壤总方量为1837.4m³。
        2.2.2废水修复(预处理)范围

         根据《溧阳市三鑫电镀有限公司、星科电工机械厂和三联粘结剂厂地块污染土壤修复技术方案(备案稿)》,本项目需预处理的废水主要来源于基坑废水及洗车废水,废水产生区域如下图所示。

        2.3修复施工思路

        项目整个修复场地的污染土壤分为2个区块(三鑫电镀厂污染地块、星科机械及三联粘结剂厂污染地块),具体布设及用地统计如下图表所示。
        我方综合考虑本工程污染土壤的分布范围、污染理化性质特征,并分析污染修复技术特点、工期要求等因素,最终确定:
        1、两个污染区域地块土壤直接清挖外运至隧道窑协同处置;
        2、基坑废水及洗车废水收集至水处理区经预处理达到污水处理厂接受标准后外运至污水处理厂进行终端处置。
        2.4总体施工顺序
        根据我方类似污染处理修复工程的施工经验,考虑施工现场的实际情况、设计文件的技术和工期要求、业主方后期的整体计划安排等综合因素,本工程总体施工顺序的原则为:直接清挖外运。

        重难点分析
        2.5雨季施工重难点
        分析了溧阳市往年降雨情况,并根据施工内容,提出了雨季施工的应对措施,主要开挖基坑修筑排水沟等措施。
        一、重难点分析
        拟开工日期为2022年7月20日,竣工时间为2022 年8月27日,溧阳市雨季为5-9月,此时施工内容主要为土方清挖、运输阶段,须采取必要的防护措施。
        二、解决措施

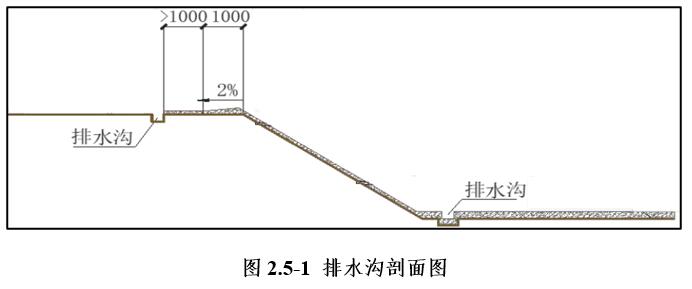

        1、基坑边坡和底部设置排水沟和集水池,下图为设计的挡水及排水措施,在开挖凹坑外设置排水沟,从坑口到沟渠放 2%的坡,引导地表径流进入排水沟。排水沟底部做防渗处理,导流的雨水进入预设置的集水池内,再经预处理后外运至常州民生环保科技有限公司行终端处置。
